エレベーターピットに水が溜まる原因と確認方法

お問い合わせはこちら

エレベーターピットに水が溜まる原因と止水工事|東京のLIFIX

エレベーターピットに水が溜まる原因と止水工事

点検で「ピットに水が溜まっています」と言われたら

エレベーターの定期点検で、保守会社から「ピット内に水が溜まっている」「壁から水が染み出している」と指摘されて、初めて漏水に気づくケースは少なくありません。

水を抜けば、一度は床が見える状態に戻ります。しかし、雨が降った後や地下水位が上がったときに再び水が現れるなら、排水だけでは原因が解決していない可能性があります。

エレベーターピットは建物の最下部にあり、地下水の圧力を受けやすい場所です。コンクリートのひび割れ、壁と床の打継ぎ部、配管の貫通部、鉄部とコンクリートの取り合いなどに水の通り道ができると、外側を掘り返せない建物でも内側から水が入り続けることがあります。

大切なのは、見えている水だけを処理するのではなく、どこから入り、どこを通って、どこに出ているのかを見極めることです。

株式会社LIFIXは、東京都を中心に神奈川県・埼玉県・千葉県で、コンクリート建物の地下漏水調査と止水工事を行っています。エレベーターピットのひび割れや打継ぎ部からの漏水に対し、現地の状態を確認したうえで、高圧注入工事など適切な補修方法をご提案します。

エレベーターピット漏水を相談する

無料相談

[営業時間] 9:00~17:00 [定休日] 土曜日・日曜日・祝日

03-6679-2487

エレベーターピットに水が溜まる主な原因

エレベーターピットの滞水は、①壁のひび割れ、②壁と床の打継ぎ部、③配管貫通部、④地下水位の上昇、⑤設備配管の漏れ、⑥結露・清掃水のいずれか、または複数が重なって発生します。

エレベーターピットに水が溜まる主な浸入経路

代表的な浸入経路のイメージです。壁面のひび割れ、壁と床の打継ぎ部、配管などの貫通部、ピット床の滞水を示しています。実際の原因は現地調査によって判断します。

1.コンクリート壁のひび割れ

コンクリートは乾燥収縮、温度変化、建物の動きなどによってひび割れることがあります。地上では細い線にしか見えないひび割れでも、地下では背面から水圧を受け、水の通り道になる場合があります。

ひび割れの表面だけをモルタルやシーリング材で塞いでも、コンクリート内部に水みちが残っていると、補修箇所の周囲や別の場所から水が現れることがあります。

2.壁と床の打継ぎ部

コンクリートを別の工程で打設した境界を「打継ぎ部」と呼びます。地下外壁と底盤の境界は、わずかな隙間や経年劣化によって漏水経路になりやすい箇所です。

壁と床の境目に沿って線状に濡れている、角から水が湧く、雨天後に同じ位置が濡れる場合は、打継ぎ部からの浸入を疑います。

3.配管・スリーブなどの貫通部

ピット周辺の配管やスリーブがコンクリートを貫通している部分では、管とコンクリートの取り合いに隙間が生じることがあります。見た目には配管漏れのようでも、実際には貫通部の外周から地下水が入っている場合があるため、発生源の切り分けが必要です。

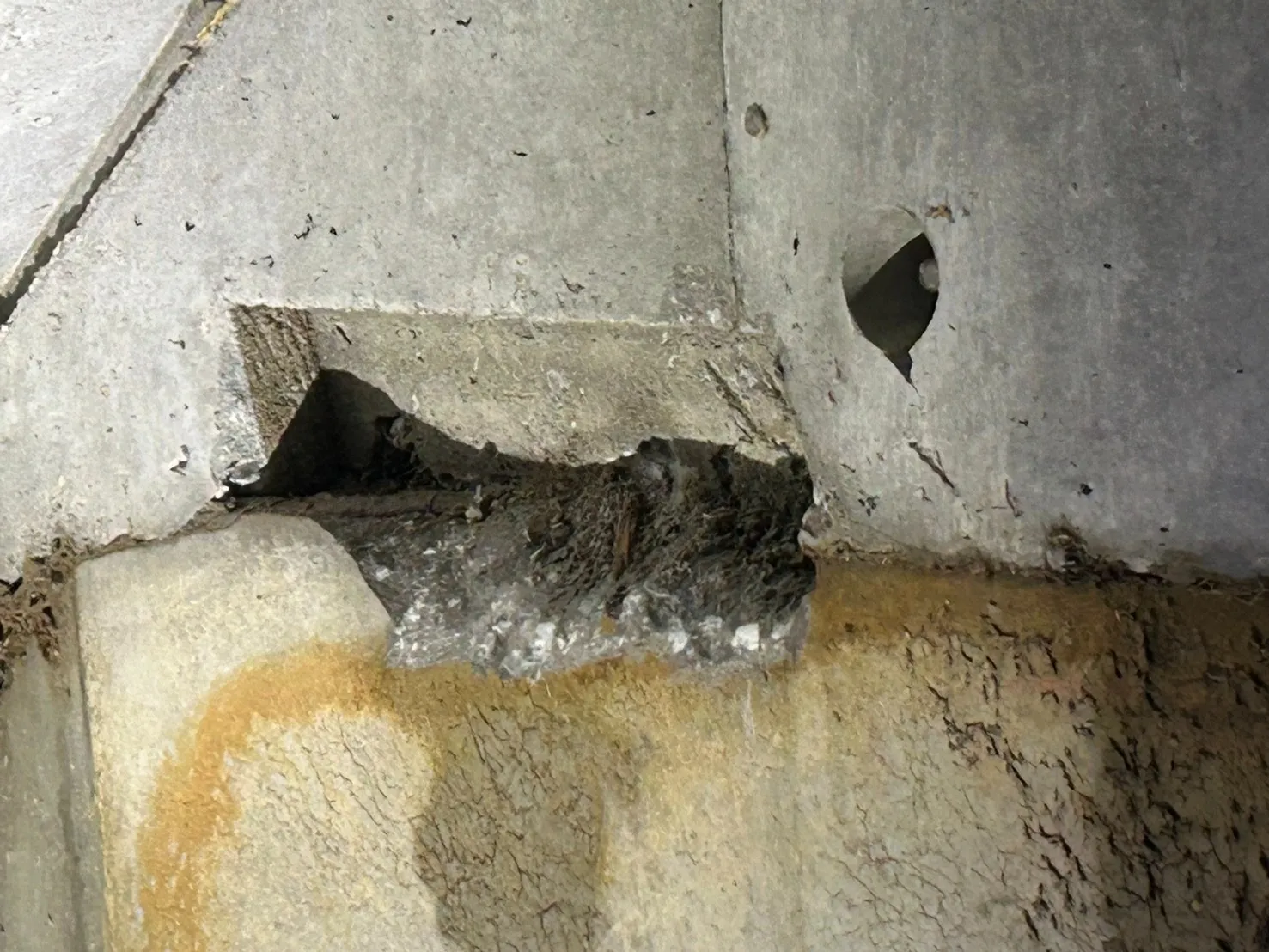

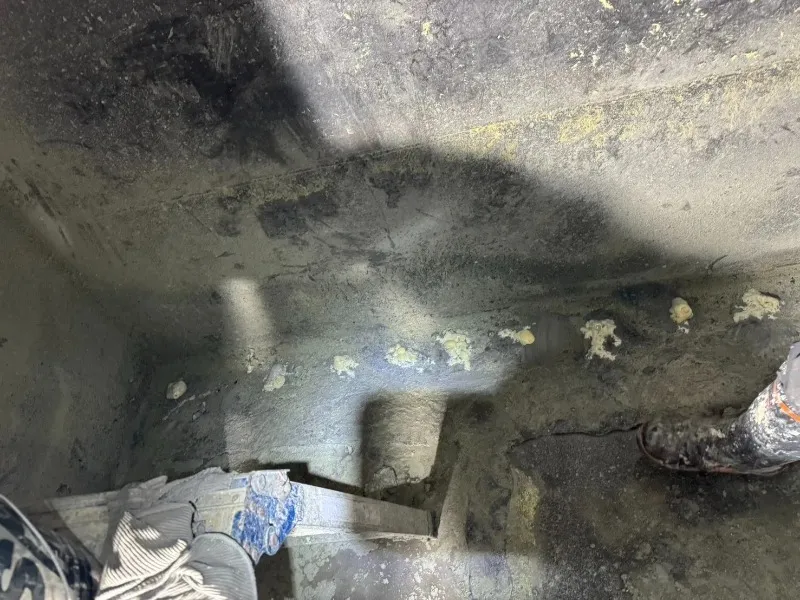

壁面クラックから水が出ている

新宿区RCテナントビル地下ピット

壁のひび割れからの漏水。壁裏が土砂に接している箇所では、水の浸入経路を確認します。

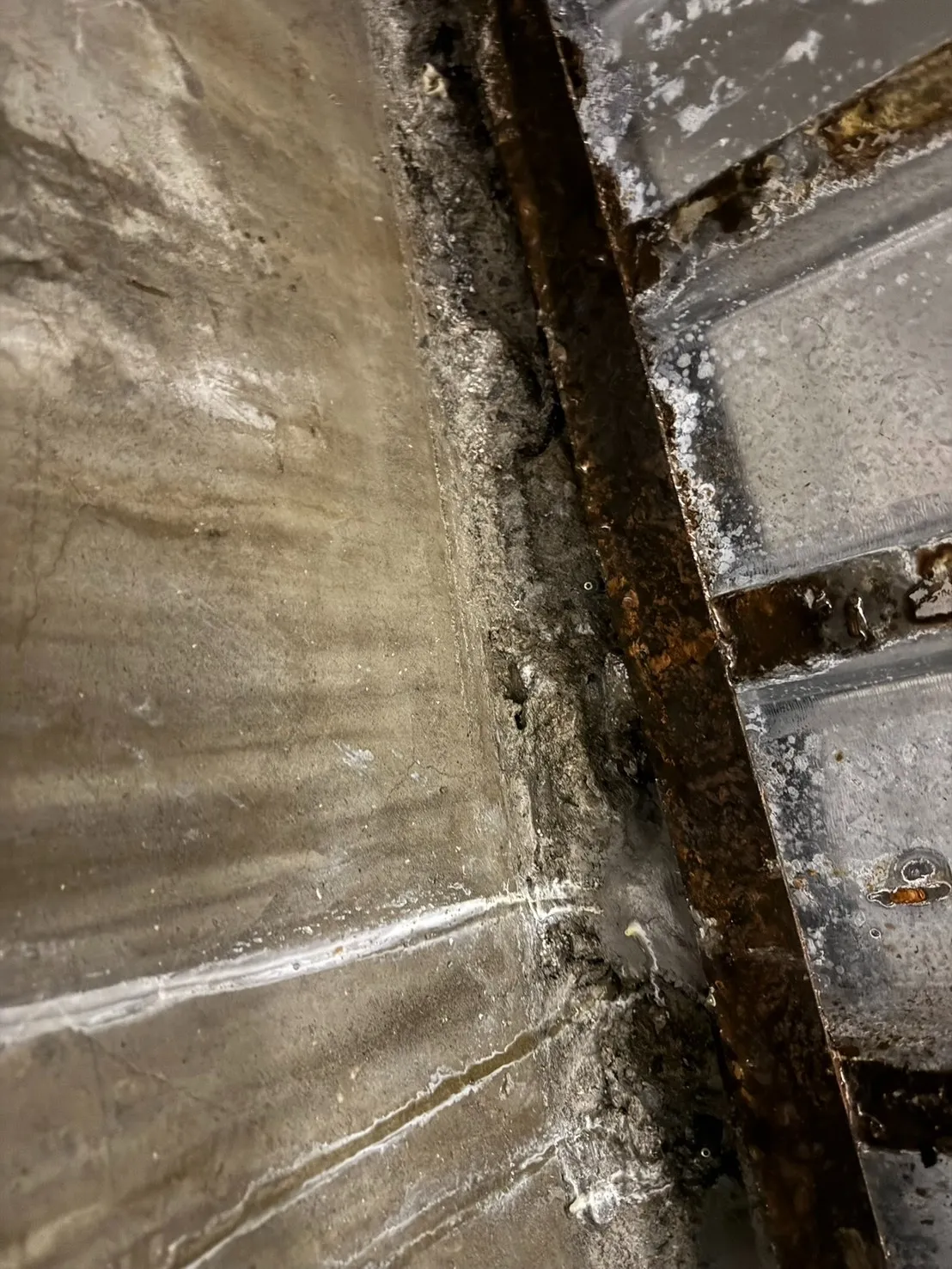

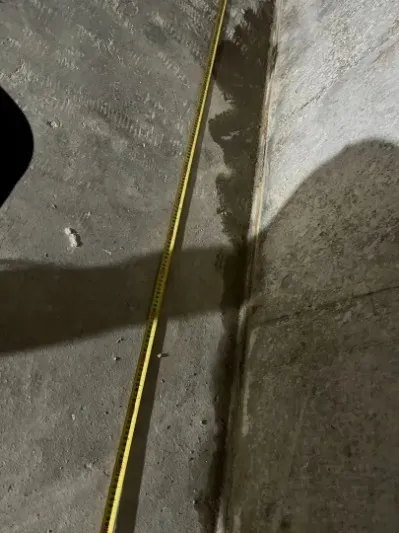

壁と床の境目が線状に濡れている

江東区RCマンション地下ピット

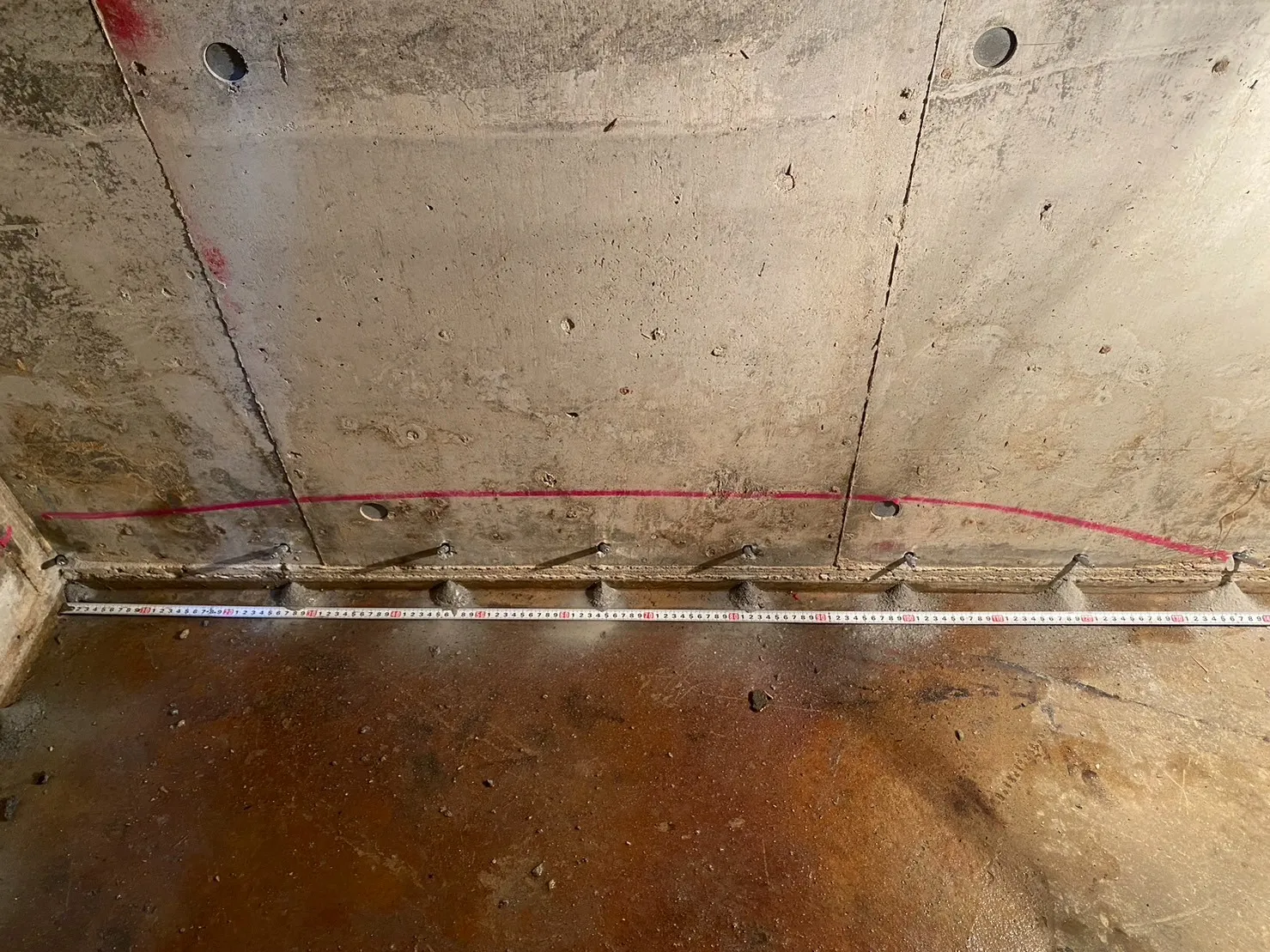

壁と床の打ち継ぎ部からの漏水。壁裏は土を背負っているので、台風・梅雨時期・大雨のタイミングで常に漏水

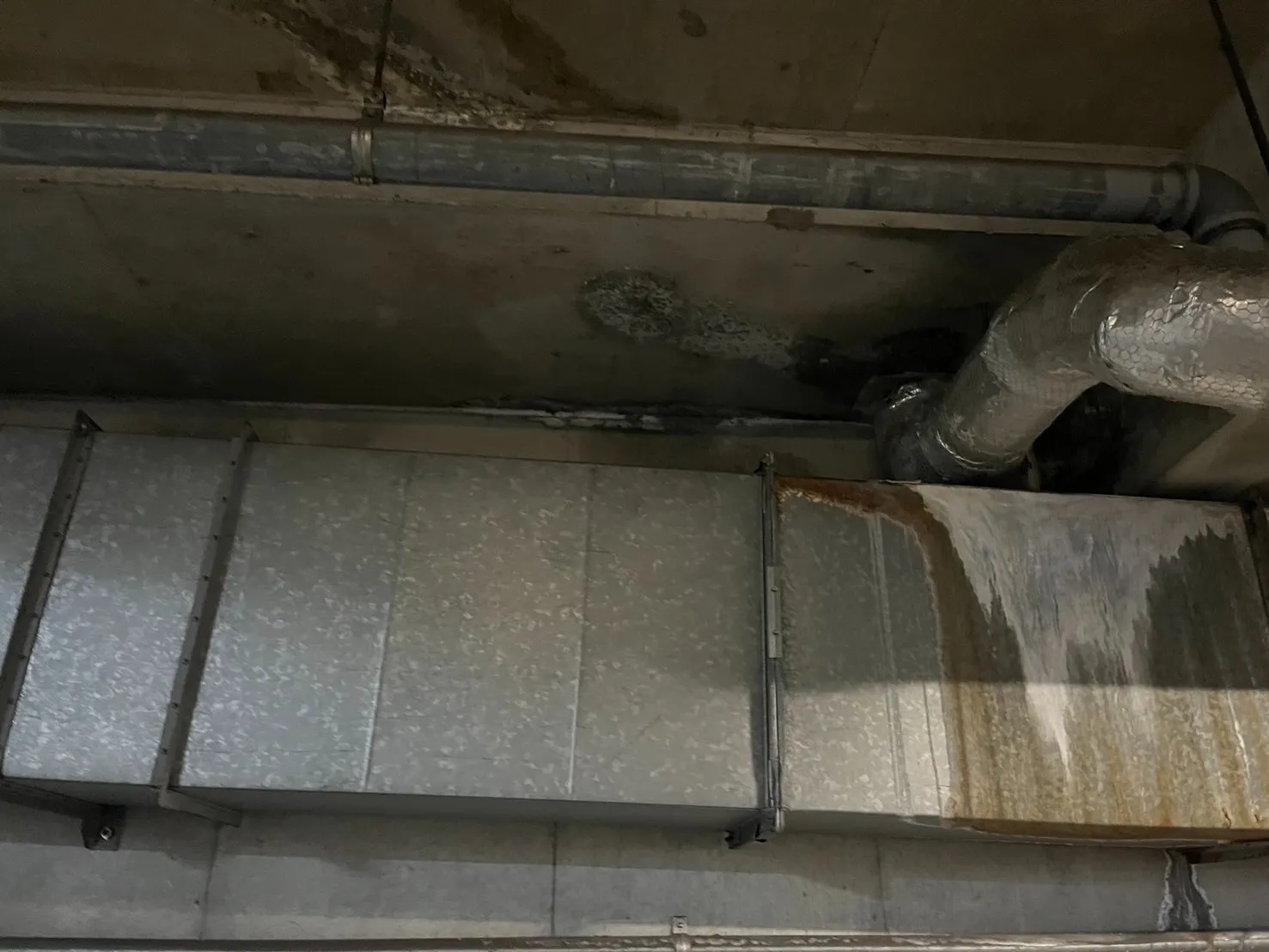

配管またはスリーブ周囲が濡れている

豊島区RCテナントビル地下駐車場

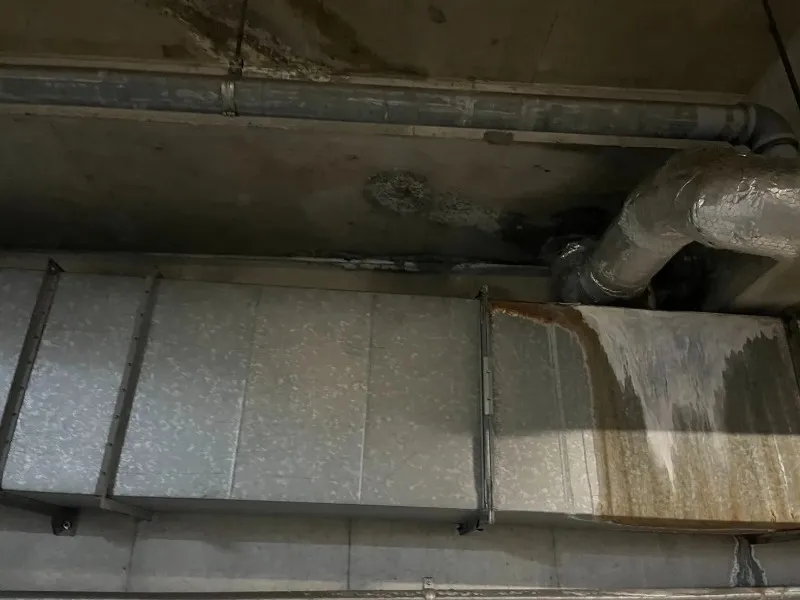

ダクト上配管部周りからの漏水。排水管からの漏水。

4.地下水位の上昇や大雨の影響

普段は乾いていても、大雨が続いた後だけ水が出るケースがあります。地中の水分量や地下水位が上がることで、平常時には現れなかったひび割れや打継ぎ部から水が押し出されるためです。

「晴れると乾くから問題ない」とは限りません。雨の日、雨の翌日、数日後のどのタイミングで水が出るかを記録すると、原因調査の手掛かりになります。

5.排水設備や配管からの漏水

ピットの水がすべて地下水とは限りません。排水管、給排水設備、ドレン、排水ポンプなどの不具合が原因の場合もあります。水の色、におい、出る時間、天候との関係を確認し、コンクリートからの漏水なのか、設備からの漏水なのかを切り分けます。

6.結露や清掃水

湿度や温度差による結露、清掃時に流入した水が残っているケースもあります。一度きりの水なのか、継続して補給される漏水なのかによって、必要な対応は変わります。

エレベーターピットのコンクリート漏水・配管漏れ・結露の違い

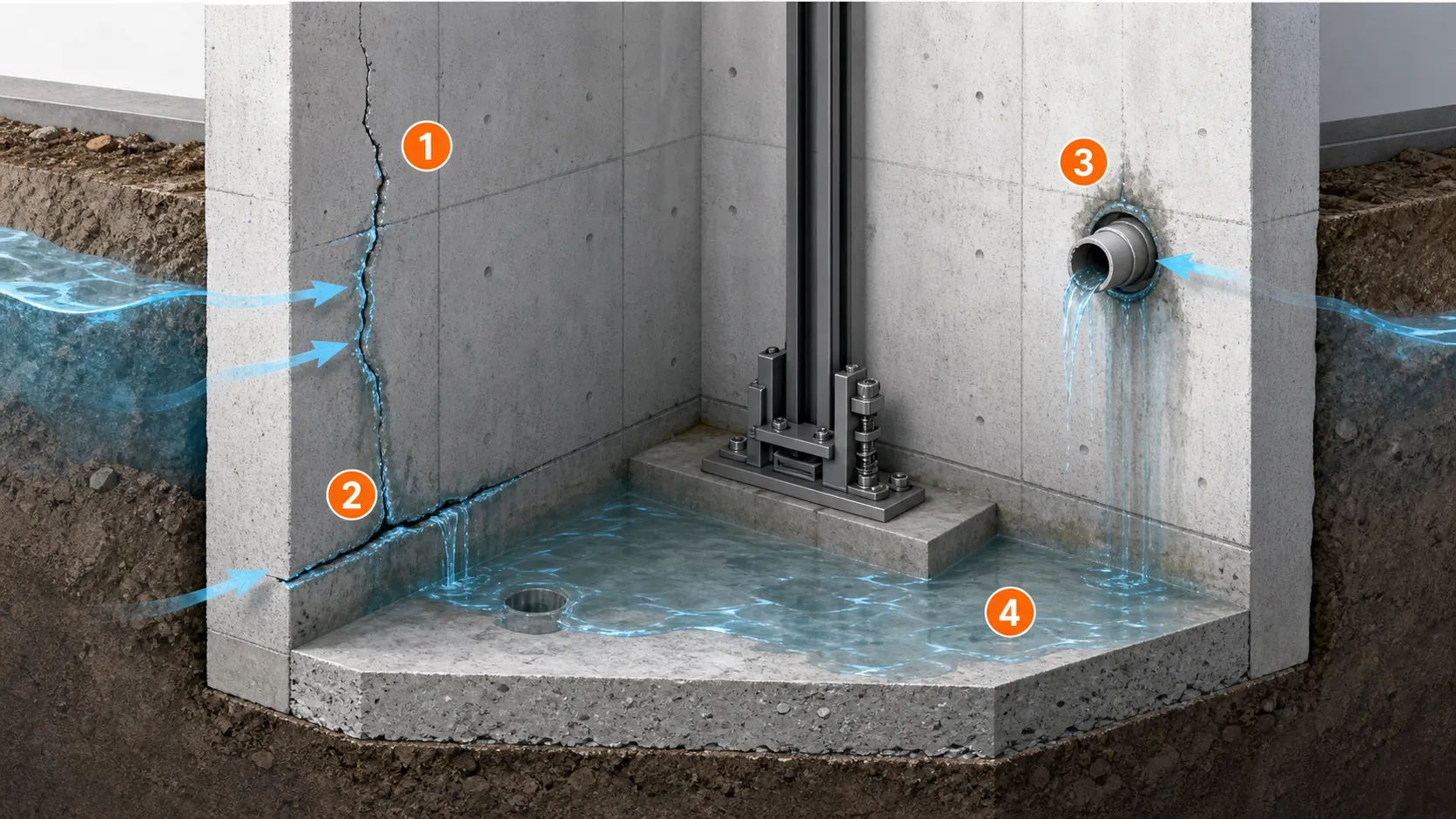

エレベーターピットに水が溜まる原因をコンクリート漏水・配管漏れ・結露で比較した図

①コンクリートのひび割れ・打継ぎ部を通る地下水、②配管接続部からの設備漏れ、③壁面全体に付着する結露のイメージ。外観だけで断定せず、雨との関係や設備の状態を含めて調査します。

「水を抜く」と「漏水を止める」は別の対応です

エレベーターピットで水を抜く排水と水みちを塞ぐ止水工事の違い

①排水はピット内に溜まった水を一時的に取り除く対応、②止水はひび割れや打継ぎ部の水みちを遮断する対応です。実際の工法は原因と躯体状態を調査して決定します。

排水は、ピット内に溜まった水を一時的に取り除く作業です。設備を確認するために必要なことはありますが、浸入口が残っていれば水は再び溜まります。

止水工事は、コンクリート内部の水みちや隙間へ止水材を充填し、水の浸入経路を遮断する工事です。

つまり、排水は「結果への対応」、止水は「原因への対応」です。

次のような状態では、排水後に漏水調査を行うことをおすすめします。

- 排水しても数日から数週間で水が戻る
- 雨の後に同じ位置から水が出る
- 壁や床の境目が常に湿っている
- 白い析出物や錆色の汚れがある
- ひび割れから水滴が出ている
- 保守点検のたびに漏水を指摘される
- ポンプを常時運転しなければ水位が上がる

放置する前に確認したい4つのリスク

ピット内の滞水が続くと、金属部の腐食、電気設備への影響、臭気・衛生環境の悪化、コンクリート劣化につながる可能性があります。運行判断は保守会社へ確認してください。

漏水確認状況写真

ピット内白華、湿潤跡のいずれか

三鷹某マンション地下ピット

コンクリート内部を通り漏水した痕跡・エフロレッセンス確認

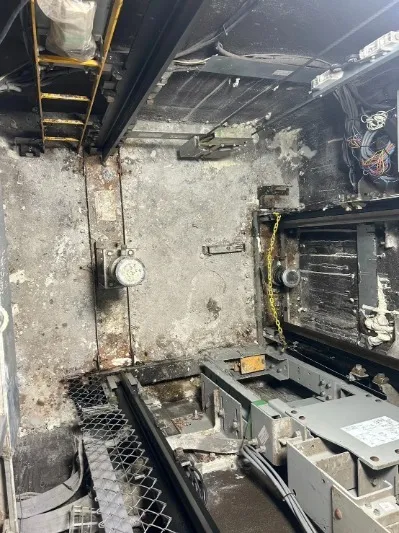

ピット内金属部の錆又は壁面の錆汁

世田谷区某マンション地下階段

水の浸入により鉄筋の錆汁が確認された箇所。表面を削り、鉄筋と周囲の状態を確認します。

機器や金属部の腐食

ピット内にはエレベーターの安全な運行に関わる機器や金属部材があります。湿潤状態が続けば、錆や腐食が進む一因になります。

電気設備への影響

水位や漏水位置によっては、電気部品や配線への影響が懸念されます。ピット内の確認や運行判断は、必ず保守会社の指示を優先してください。

カビ・臭気・衛生環境の悪化

滞水が長引くと、汚れや油分などと混ざり、臭気や衛生面の問題につながることがあります。水を抜くだけでなく、再び溜まる原因を止めることが重要です。

コンクリート劣化の進行

水がひび割れから入り続けると、鉄筋腐食、錆汁、欠損、爆裂などの劣化につながる場合があります。漏水箇所だけでなく、周囲の浮きや鉄筋露出も併せて確認します。

国土交通省のエレベーター保守・点検業務標準契約書でも、ピットの環境状況として漏水の有無が点検項目に含まれ、漏水がある場合は精密調査・修理が保守契約外の対応例として示されています。ピット漏水は単なる床の水たまりではなく、専門業者による原因確認が必要な建物側の問題です。

国土交通省「昇降機の適切な維持管理」

所有者が遵守すべき主な事項と法的義務は以下の通りです:定期検査報告(法的義務):建築基準法第12条に基づき、年1回、資格者(昇降機等検査員や建築士)による検査を受け、特定行政庁へ結果を報告することが義務付けられています

国土交通省は、建物の所有者・管理者に向けて「昇降機の適切な維持管理に関する指針」を策定しています。定期的な保守点検の実施や、不具合発生時の適切な対応、さらに「エレベーター保守・点検業務標準契約書」を用いた保守業者との適切な契約締結を求めています。

国土交通省サイトへ

水を発見したときに、まず行うこと

一般の方はピットへ入らず、エレベーター保守会社または建物管理者へ連絡してください。

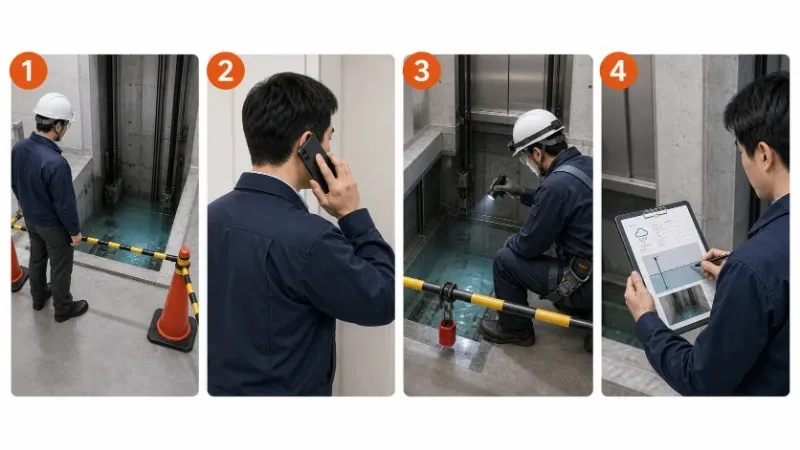

①立入らず安全な場所から確認、②保守会社・建物管理者へ連絡、③専門者による安全確認、④発見日・天候・水深・写真を記録。運行判断はエレベーター保守会社の指示を優先してください。

1.エレベーター保守会社・建物管理者へ連絡する
   運行の継続可否や安全確保は、保守会社の判断を優先します。

2.無断でピットへ入らない
   ピット内は設備があり、一般の方が立ち入る場所ではありません。水や設備へ触れず、専門者による確認を待ってください。

3.安全な場所から状況を記録する
   発見日、天候、雨の何日後か、水深、漏れている位置、過去の発生状況を記録します。保守会社が撮影した写真があれば、相談時に共有してください。

4.設備漏れか建物漏水かを切り分ける
   配管や排水設備に異常がなければ、コンクリートのひび割れ、打継ぎ部、貫通部などを調査します。

5.排水後も経過を確認する
   水を抜いた時刻と、再び濡れ始めた時刻が分かると、漏水量や浸入経路の判断材料になります。

大雨による浸水のおそれがある場合や浸水が発生した場合の対応は、エレベーターの機種や建物の管理体制によって異なります。メーカーの取扱説明書や保守会社の指示を必ず確認してください。

漏水調査で確認するポイント

漏水位置・ひび割れ・打継ぎ部・周辺設備を確認

見えている漏水箇所だけでなく、水の浸入経路を絞り込むために周囲の状態も確認します。

エレベーターピット漏水箇所を目視確認している場面

注入箇所クラック・打継ぎ部へ印を付けている場面

調査後の範囲説明または記録写真

漏れている場所と、水が入り始めた場所が同じとは限りません。表面だけを見て塞ぐのではなく、次の情報を組み合わせて浸入経路を絞り込みます。

- 壁、床、打継ぎ部、貫通部の目視確認
- ひび割れの位置と広がり
- 漏水量と水の出方
- 錆汁、白華、湿潤跡の分布
- 雨天との関連
- 過去の補修履歴
- 排水後の再発状況
- 周辺の配管、排水設備の状況

調査時には「漏れている一点」だけでなく、その周囲に連続するひび割れや打継ぎ部も確認します。水はコンクリート内部を移動して、入口から離れた場所へ出ることがあるためです。

ご相談時に分かると判断が早くなる情報

- 建物所在地
- 建物用途(マンション、ビル、店舗、施設など)
- 水を発見した日
- 雨天時だけか、常時か
- おおよその水深・範囲
- 保守会社からの指摘内容
- ピット内の写真
- 過去の排水・補修履歴

すべて揃っていなくてもご相談いただけます。写真だけでは確定できない場合は、現地で状態を確認します。

写真または、現状の状況説明で無料目視調査を依頼する

お困りなことがあれば気軽にご相談ください。

お問い合わせ

大切なのは、目の前の水だけをなくすことではありません。

なぜそこへ水が来たのか。
雨の日だけなのか、常に出ているのか。
ひび割れなのか、打継ぎ部なのか、設備なのか。
止水後にコンクリート補修まで必要なのか。

一つずつ確かめることで、必要な工事と、行わなくてよい工事が見えてきます。

株式会社LIFIXは、地下漏水の原因調査から高圧注入による止水、コンクリートの欠損・断面修復まで対応します。「保守会社から漏水を指摘された」「排水しても水が戻る」「どこへ相談すればよいか分からない」という段階でも構いません。

写真と分かる範囲の状況をお知らせください。

エレベーターピットの漏水を、再発する前に調べませんか?

東京都・神奈川県・埼玉県・千葉県対応。管理会社・管理組合・ビルオーナー・法人のお客様からのご相談を承ります。現地調査・お見積りは無料です。

電話で相談する 03-6679-2487

無料現地調査を申し込む

地下駐車場の漏水・水たまり勾配補修でお困りの方へ

クリック

地下室漏水・浸水でお困りの方へ

クリック

コンクリートの欠損・鉄筋露出もまとめて補修

クリック

LIFIX施工事例

神奈川県川崎市 郵便局 床レベラー工事|厨房跡タイル下地45㎡の不陸調整・長尺シート下地作成
神奈川県川崎市 郵便局 床レベラー工事|厨房跡タイル下地45㎡の不陸調整・長尺シート下地作成

既存タイル下地とグリストラップを埋め戻し、長尺シートが張れる平滑な下地を3日で作成した事例

東京都三鷹市 マンション地下室漏水対策工事|排水誘導による漏水制御・止水工事施工事例
東京都三鷹市 マンション地下室漏水対策工事|排水誘導による漏水制御・止水工事施工事例

地下水圧を考慮し、水を止めるのではなく逃がすことで居住空間への漏水被害を改善した事例

東京都文京区 アラミド繊維による耐震補強工事|RC梁の耐震性能向上施工事例
東京都文京区 アラミド繊維による耐震補強工事|RC梁の耐震性能向上施工事例

RC構造梁にアラミド繊維シートを施工し、建物の耐震性能向上を図った耐震補強工事
